okolo Brna
… jako hlavní problémy silnic se jeví jejich malá kapacita, zvláště kapacita křižovatek. Technický stav silnic, kolize všech druhů dopravy a také nevhodné vedení hlavních silničních tahů přes obytné zóny…. (Brno, rok 1979)
Čekáme na námitky. A co na to šéf ÚOHS pan Rafaj?
Sdružení firem Eurovia, Hochtief a Subterra i na podruhé zvítězilo v soutěži na zakázku na pokračování Velkého městského okruhu v Žabovřeské ulici. Sdružení firem nabídlo 2 mld Kč. Druhá nabídka byla o 300 mil. Kč vyšší. Stavba se tak díky rozhodnutí ÚOHS prodražila o 87 mil. Kč.
Stavbu ale může opět zastavit podání námitek.
„Pokud nebudou podány námitky, stavba se zahájí nejpozději v listopadu letošního roku,“ uvedl generální ředitel ŘSD Radek Mátl.
Tak co pane Rafaji? Shodíte nám stavbu opět ze stolu?
Nakonec ani pan Rafaj (kterej mezitím dostal výpověď), ani pan Dvořák se neodvolali a tak Žabovřeská pokračuje.
Etapa II Žabovřeská stopnuta
Výňatek z odůvodnění:
„Z odůvodnění se podává, že Úřad dospěl k závěru, že navrhovatel je legitimován k podání návrhu, neboť disponuje živnostenským oprávněním „Uskutočňovanie pozemných stavieb a ich zmien, stavebných úprav a udržiavacích prác“ a v zásadě postačí, aby byla jeho újma prokázána alespoň v tom smyslu, že uchazeč ztratil minimálně teoretickou možnost veřejnou zakázku získat.“ Více na stránkých Úřadu pro hospodářskou soutěž
únor 2020
Pokračování výstavby islničního Velkého městského okruhu včetně nového tunelu pro šalinu je stopnuto. Rozhodl o tom Úřad pro ochranu hospodářské soutěže, který zrušil (zatím nepravomocně) celou zakázku. Důvodem má být nadbytečný požadavek na doložení oprávnění ke zkouškám elektrických zařízení. Úřad rozhodl na základě podnětu pana Júliusa Lapdavského z Rožnavy (SK).
květen 2020
Rozhodnutí svých úředníků potvrdil i předseda Úřadu pro ochranu hospodářské soutěže Petr Rafaj. Ten odmítl rozklad ŘSD a potvrdil prvoinstanční rozhodnutí svých úředníků z února 2020.
květen 2020
Možná nesouvisející zpráva, ae přesto … Liberecký kraj vyhrál spor s Úřadem pro ochranu hospodářské soutěže ve věci nákupu akcií společnosti ČSAD Liberec.
Tento nákup ÚOHS zakázal. Ale podle Krajského soudu v Brně bylo takové rozhodnutí nezákonné. Za takový nezákoný čin proto hejtman Libereckého kraje Martin Půta vyzval vládu ČR, aby Petr Rafaj dostal vyhazov a ÚOHS uhradil veškerou vzniklou škodu kraji.

Serpentýnama do Stránic
Listopad 2019

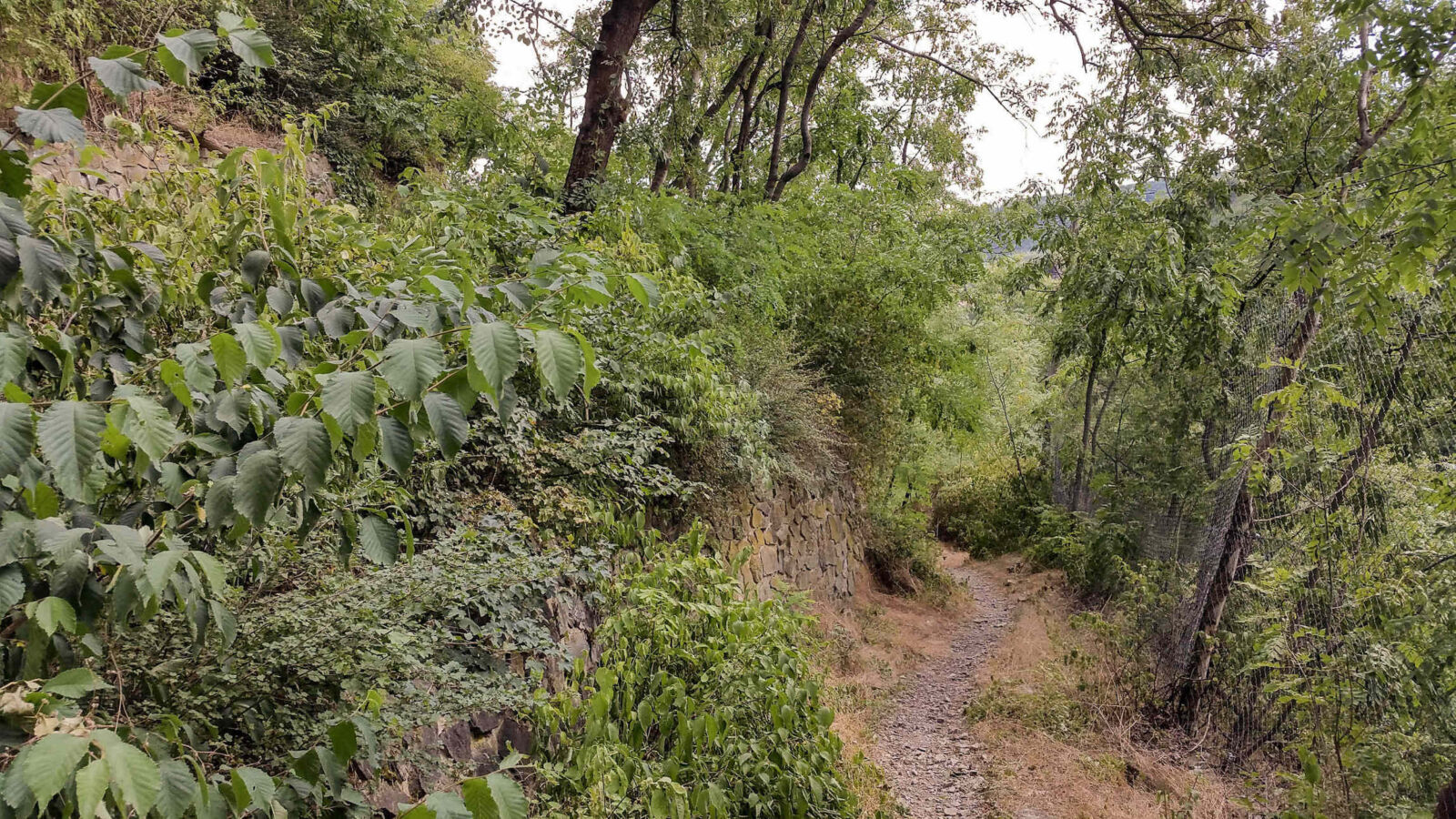

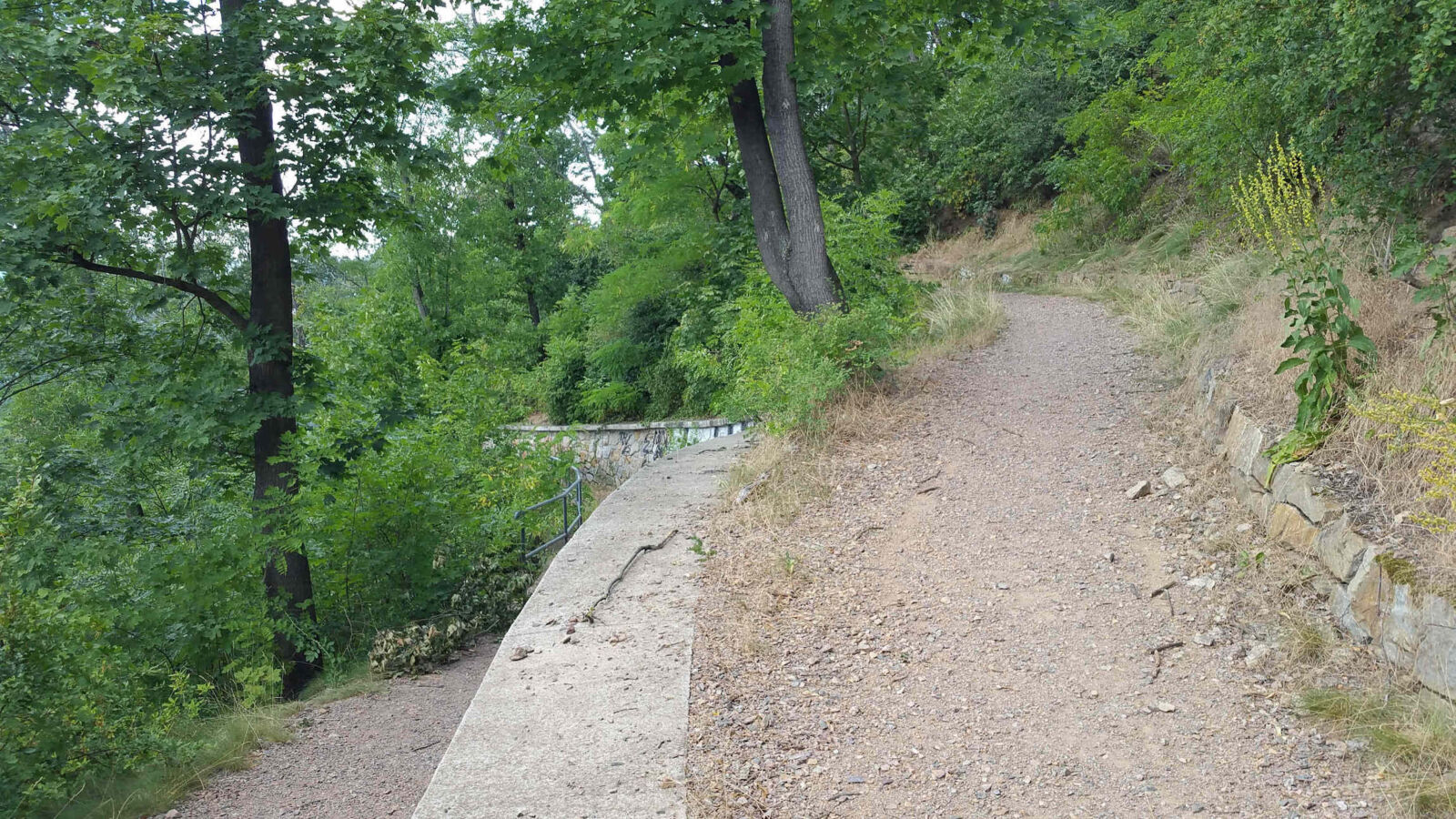

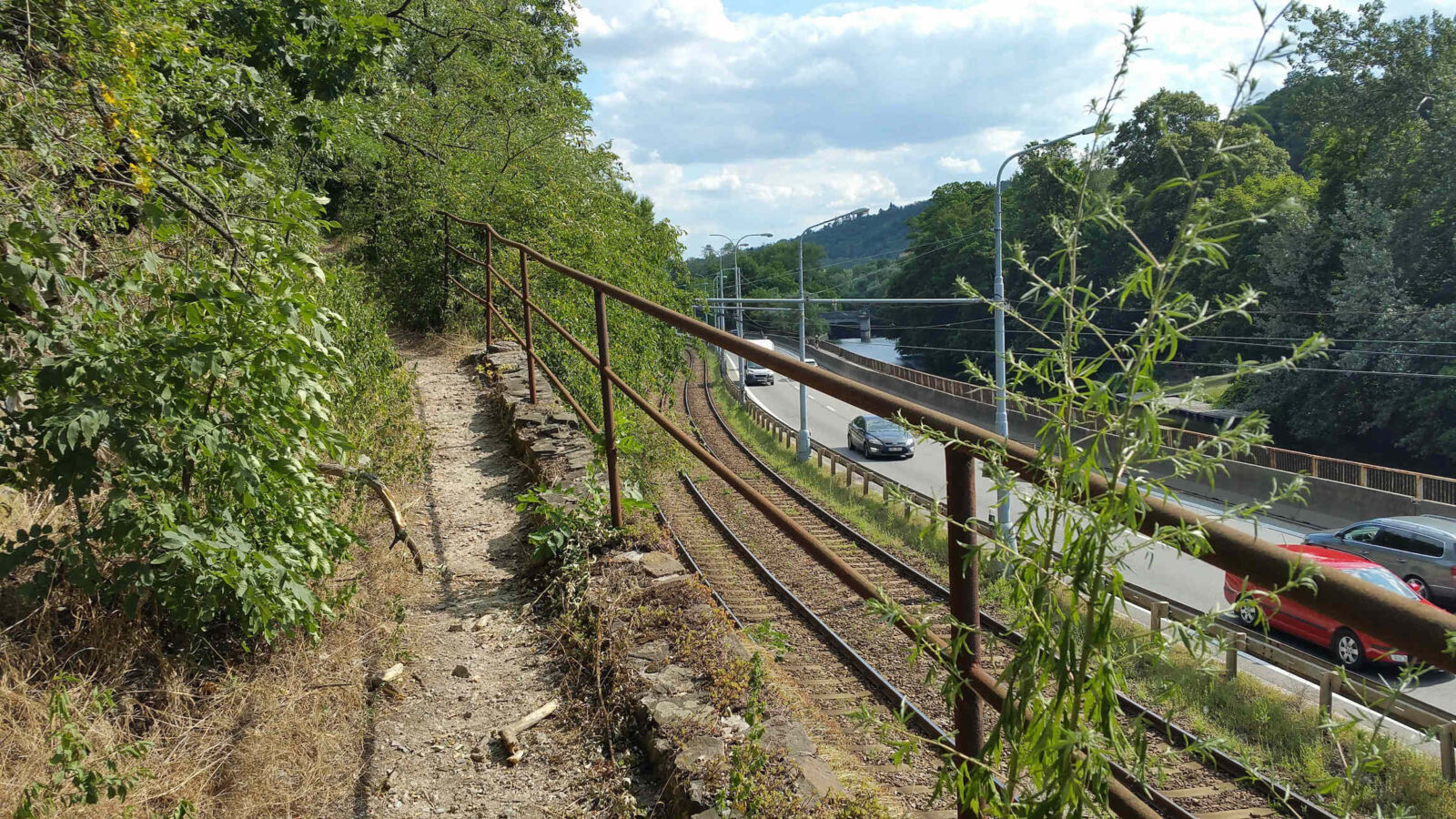

Ještě než naplno začnou práce jsem se prošel z Bráfové nahoru po serpentýnách do Stránic.
Pěšina se otevírá a solidní základy serpentýn drží tvar cesty. Potkávám první běžce, co tu utužují svoji kondičku.

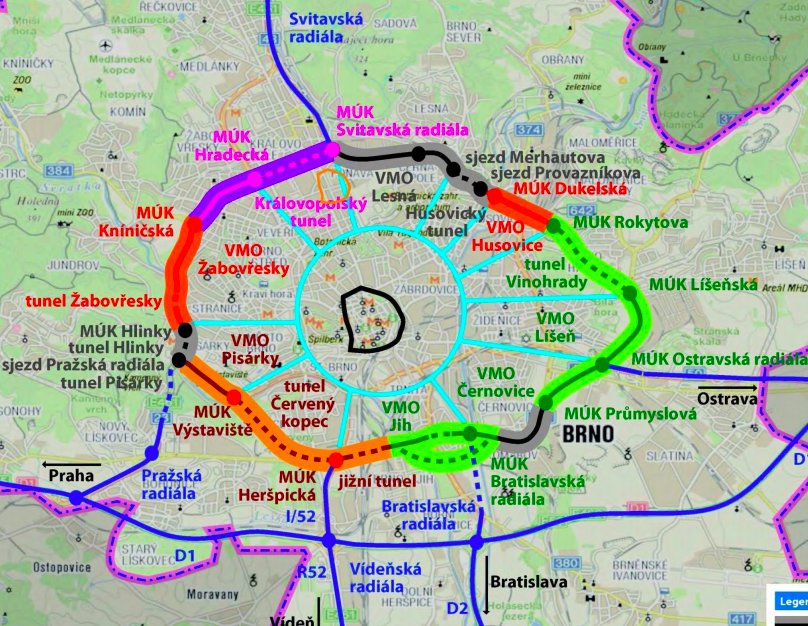

Etapa z Vinohrad k dálnici na Bratislavu

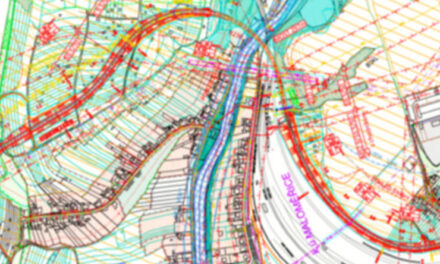

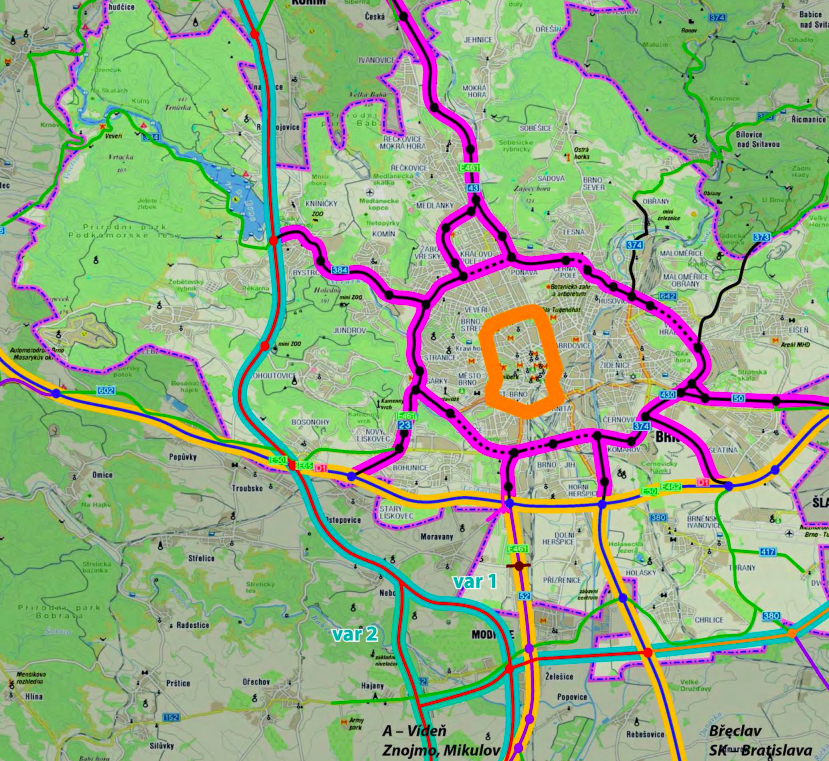

Velký městský okruh Brno, připravovaný územní plán, 2019. Zdroj: Územní plán města Brna, PDF-ko zde.
Plánovaný Brněnský komunkační systém. Zdroj: Územní plán města Brna dostupný v PDF-ku zde.
Pondělí 25.listopadu 2019
Nový 6,9 kilometrový východní úsek Velkého městského okruhu získal EIA a ŘSD může pokračovat s přípravou dokumentace k územnímu rozhodnutí. Jedná se o úsek z Vinohrad přes křížení s ostravskou radiálou k výpadovce na Bratislavu (vyznačeno zeleně). Ulehčit by měl zejména ulicím Olomoucká a Zvonařka.
Cena z 11.2019: 19,45 miliardy korun bez DPH.
Zahájení stavby: v roce 2023.
Zahájení stavby podle dokumentace EIA: v roce 2025.
Součásti stavby je tunel Vinohrady (zeleně čárkovaně) o délce 1.523 m. Z toho 1.123 m bude raženo a 400 m hloubeno shora. Většina raženého tunelu bude v hloubce 60 metrů pod povrchem. A dále čtyři mimo-úrovňové křižovatky:
- Líšeňská,
- Bělohorská,
- Ostravská radiála a
- Bratislavská

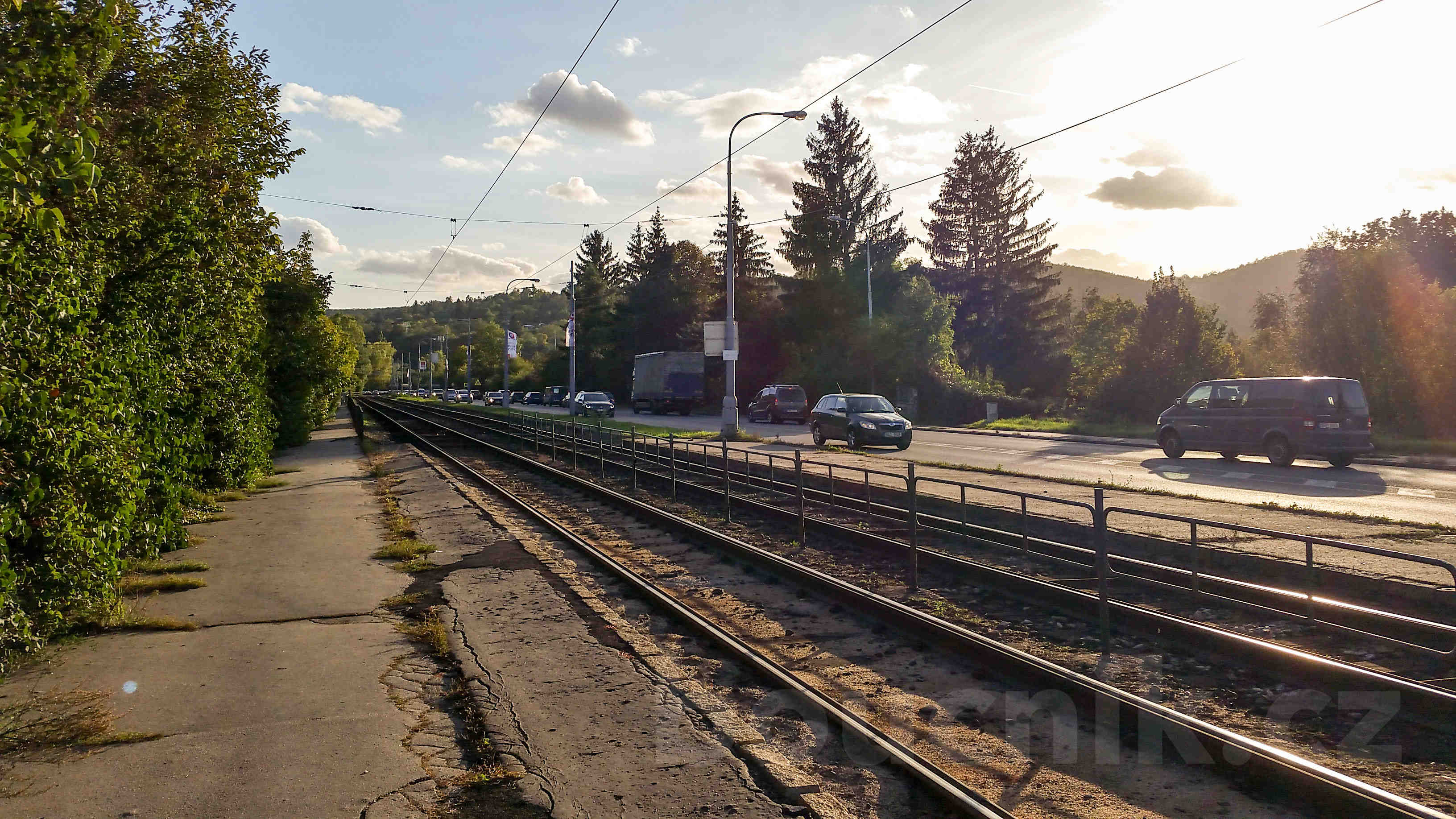

Etapa: Žabovřeská I

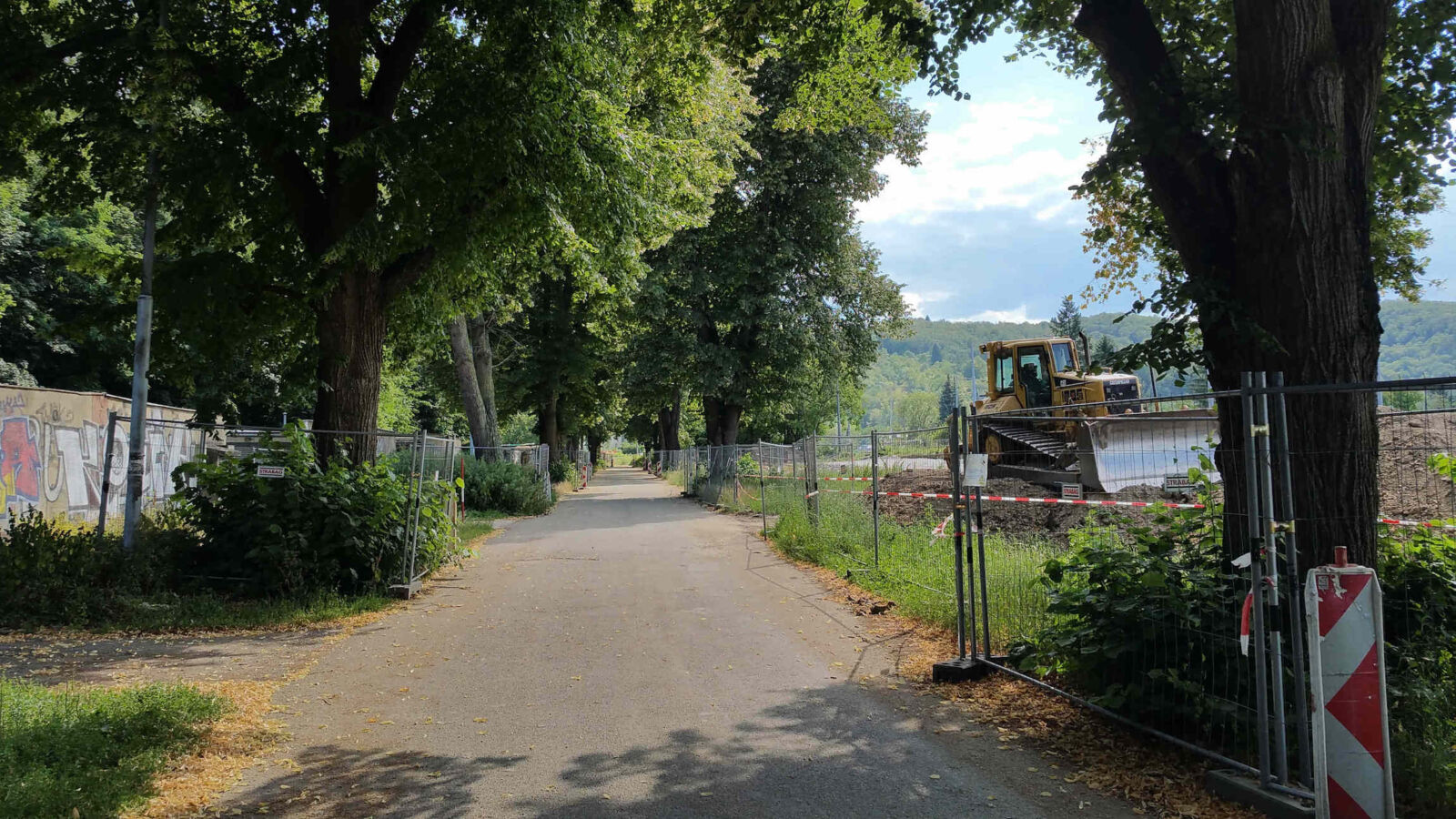

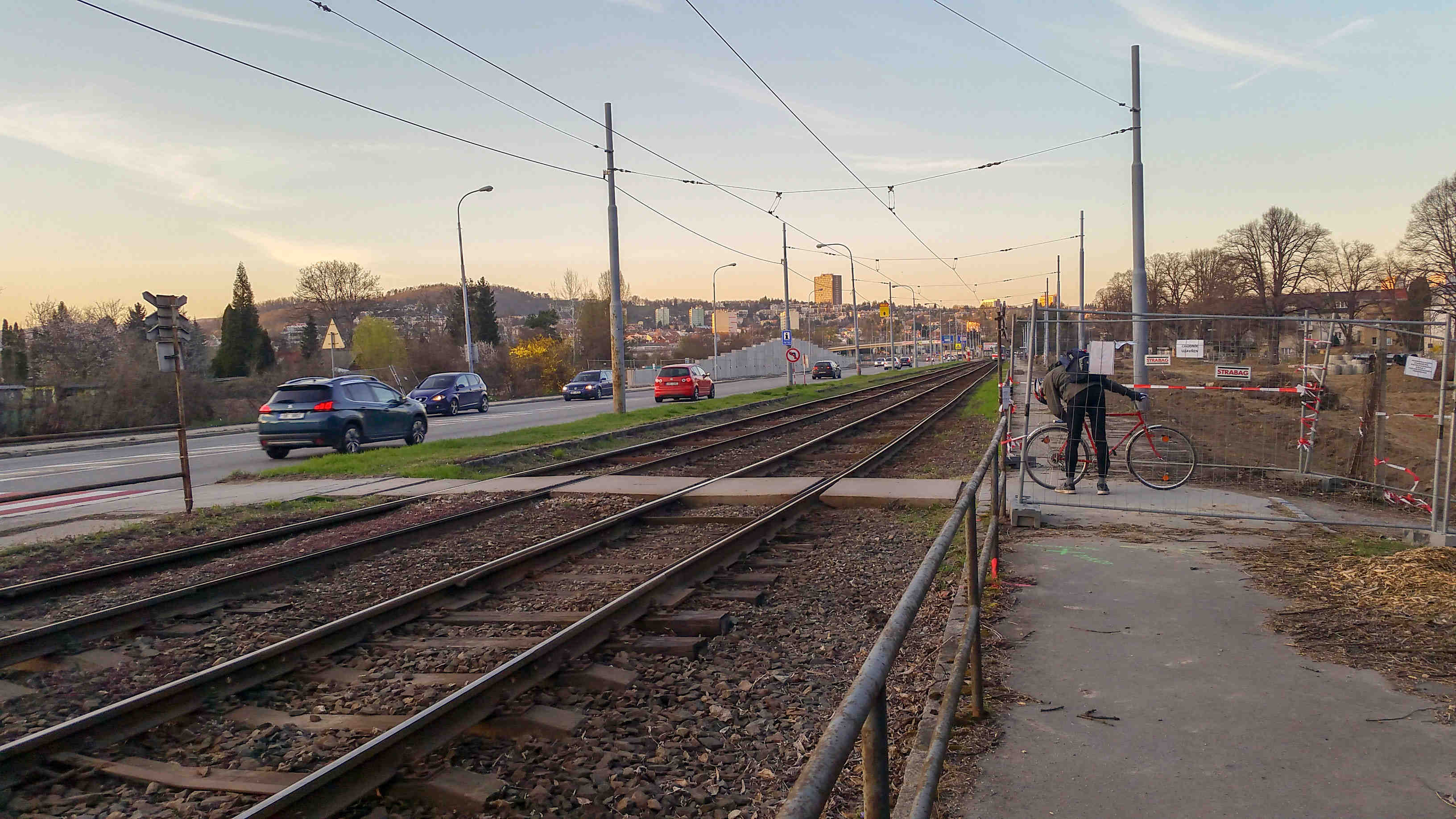

Práce na silničním Velkém městském okruhu v části Žabovřeská v listopadu 2019.
Přes námitky, práce ještě pokračují.
- Zahájení 1.etapy (silnice): přelom 6/7.2018 – odsunuto kvůli panu Dvořákovi z Tetčic
- Skutečné zahájení: podzim 2018
- Zahájeni 2.etapy: přelom 2/3.2020
- Cena 1.etapy: 415 mil Kč
- Cena 2.etapy: 2 mld Kč
- Dokončení 1.etapy: za 20 měsíců, přelom 2/3.2020
- Dokončení 2.etapy: tunel pro šalinu, 2021/2022
- Cíl: Přeložení trasy šaliny do tunelu pod Wilsonovým lesem, a rozšíření silnice VMOkruhu
Josef Dvořák neuspěl, stavba pokračuje
Plán hlavních silnic na území Brna z roku 1979.
Více o plánech a vývoji silnic, aut a veřejné dopravy v Brně najdete v příspěvku Vývoj dopravy v letech 1980 až 2000.
31.května 2019
Ministerstvo dopravy zamítlo odvolání spolku pana Dvořáka (spolek Voda z Tetčic) proti pokračování stavby Velkého městského okruhu dole v Žabovřeské ulici.
7.2018
Pan Josef Dořák z Tetčic (sám sobě Voda z Tetčic) napadl jedno ze čtyř stavebních řízení. Zahájení stavby se tedy posouvá o několik měsíců.
Můj komentář: Josef Dvořák z Tetčic je dlouhodobě známá osoba. Již několik let blokuje modernizaci žel. tratě ze Střelic do Brna. Co jsem se doslechl, ale nemám ověřeno, tak mu prej kdysi dávno vyhodili manželku od dráhy a proto se všem mstí. Zdá se, že s přibývajícím věkem, si pan Dvořák rozšířil okruh svého zájmu i na Brno. Jeho metodou je opakované podávání stejné námitky. Jen mírně přeformuluje slova a šup s ní znovu.
Bohužel čeští soudci nadmíru dbají nad formální stránkou svého konání, než-li nad (rychlým) výkonem spravedlnosti. A takové opakované podávání (stejných) námitek hned nezarazí.
Ddatek z 2.října 2018
Pan Dvořák z Tetčic neuspěl a stavba může začít.
Svatá Barbora zůstává
Tunel pro šalinu v Žabovřeské ulici bude chránit sv. Barbora, patronka důlních děl, horníků a nepředvídatelných událostí.
Doposud je kaple zasvěcena světci Anotnínu Paduánskému. Nově, po opravě bude kaple zasvěcena (i) svaté Barboře.
Biskupství brněnské také uvedlo, že se v kapli po její obnově budou konat příležitostné bohoslužby např. za řidiče nebo oběti dopravních nehod.
Kaple je novogotický, z pálených cihel. Kaple bude spolu s tunelem otevřena v roce 2022.

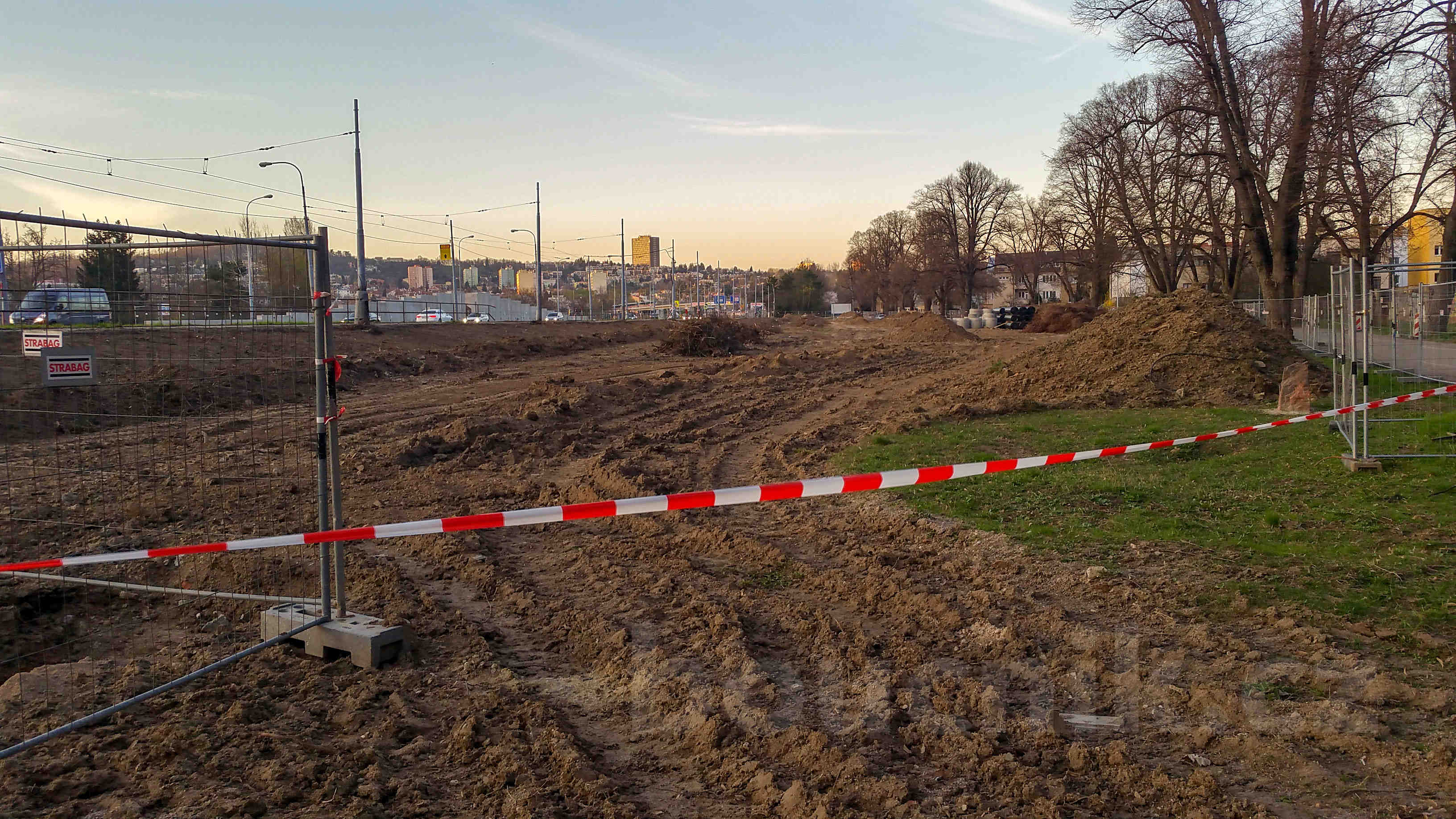

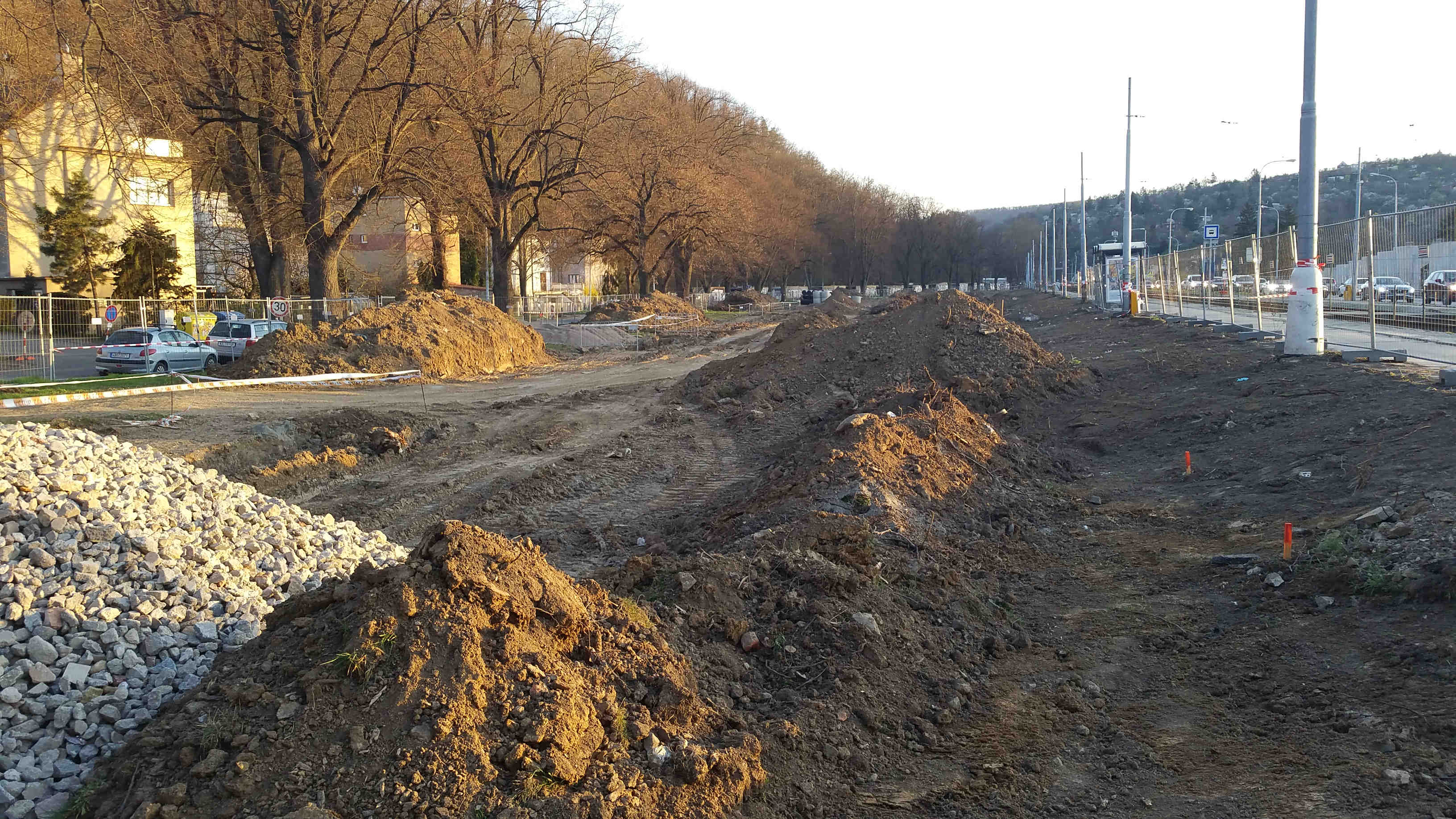

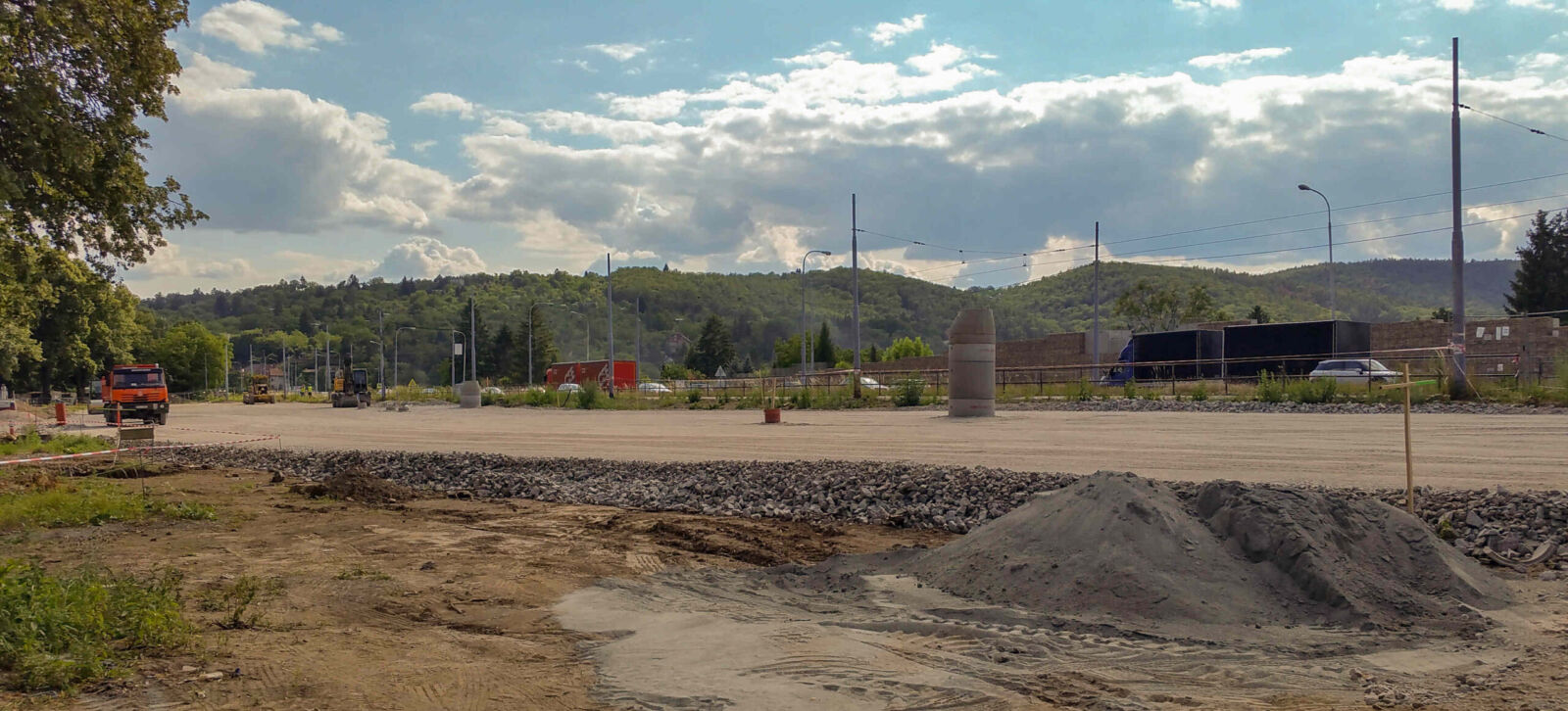

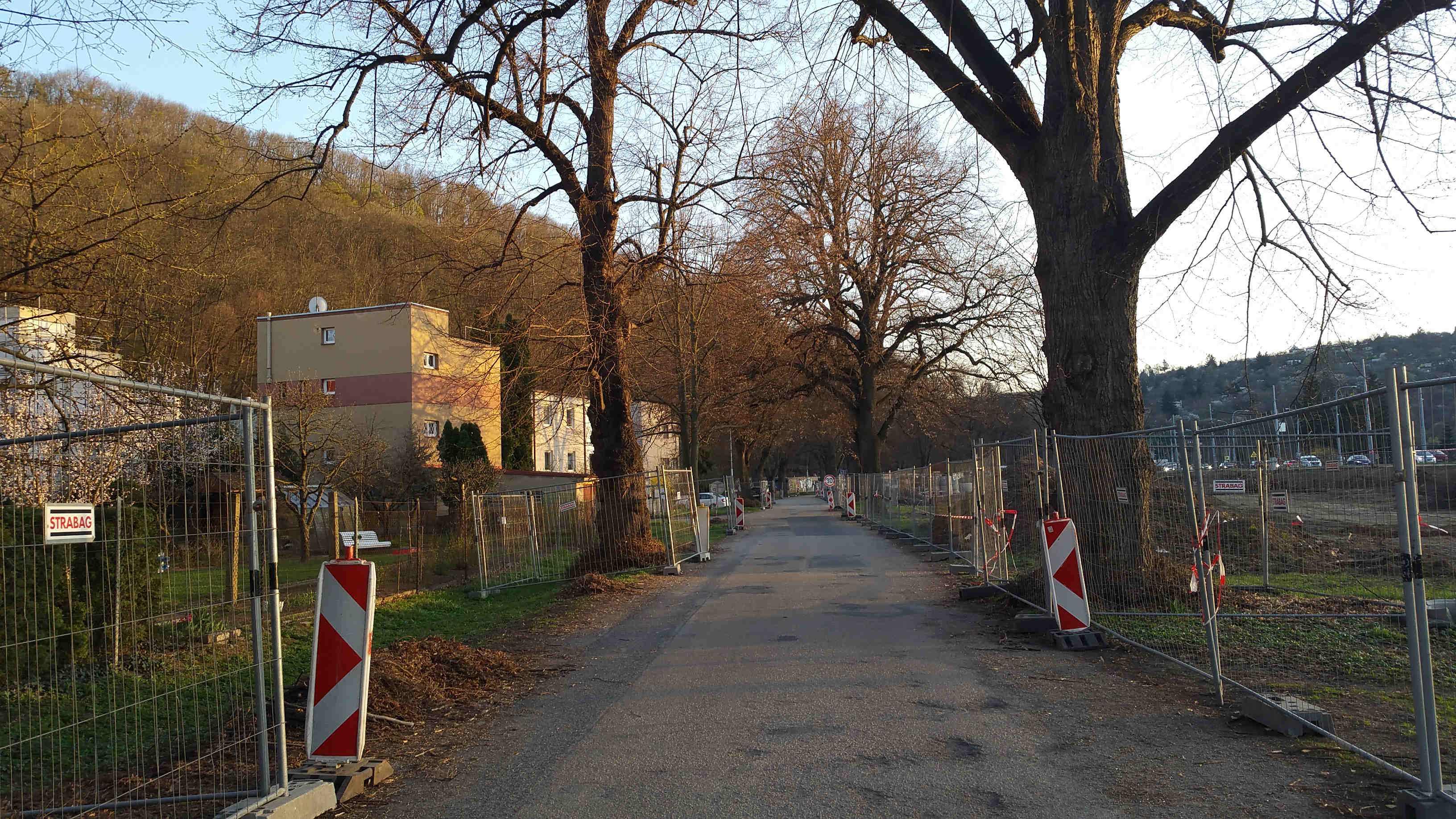

Jaro 2019: začínáme
Ulice Bráfová

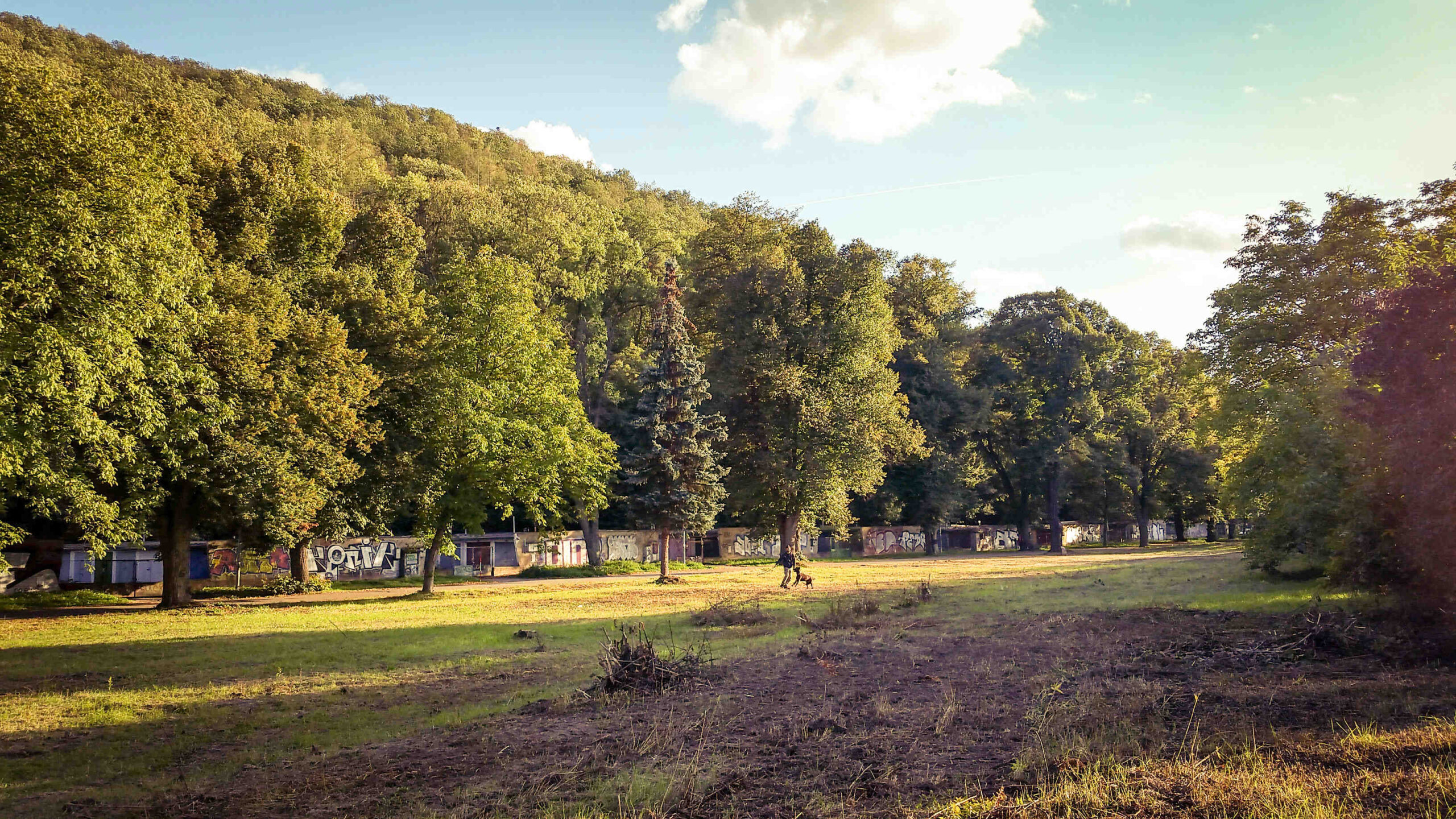

Základní kámen pokračování Velkého městského okruhu Brno je u ulice Bráfová. Položen či spíše vztyčen byl v říjnu 2018, před komunálními volbami.

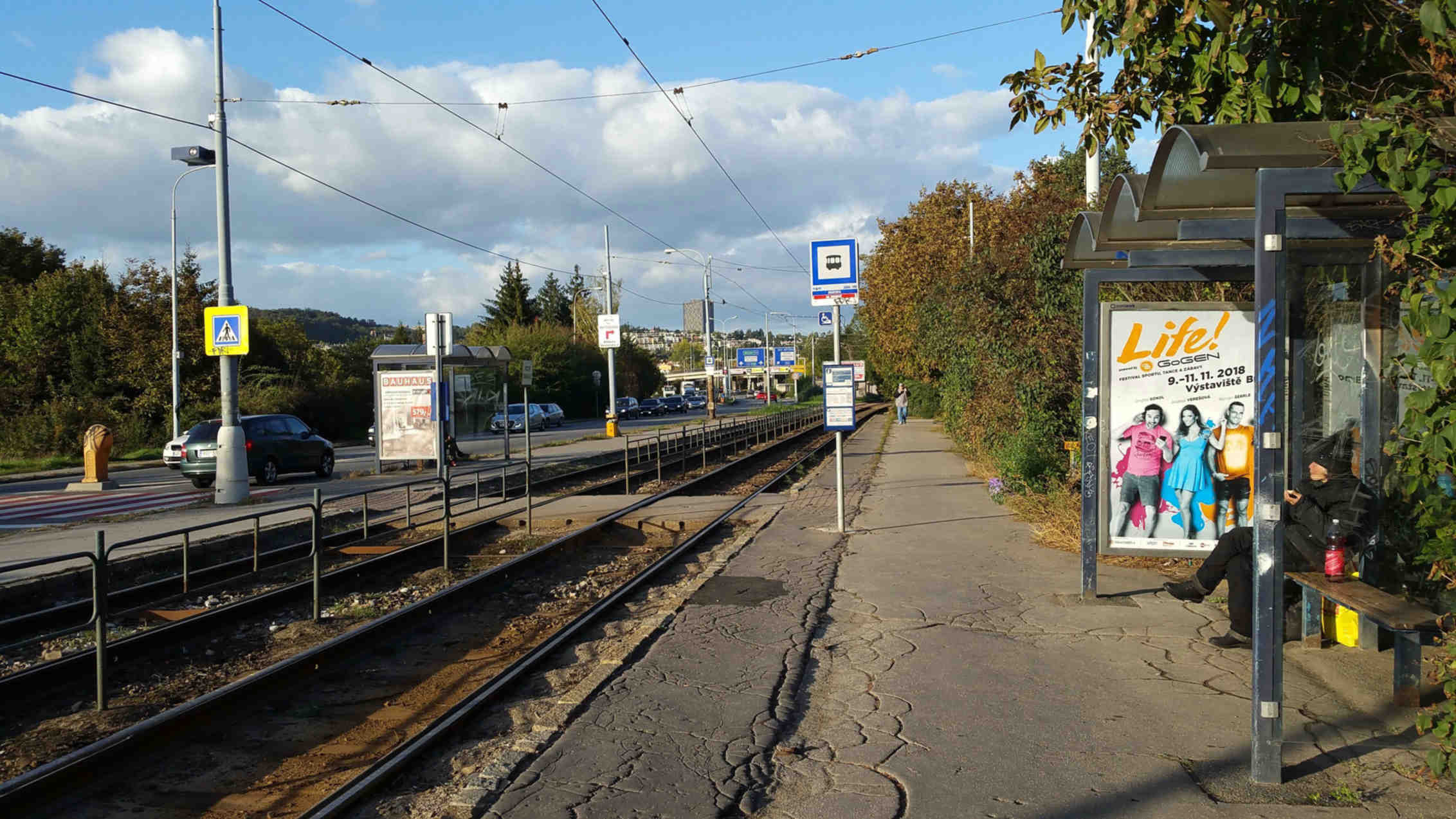

Zastávka šaliny Bráfova v říjnu 2018. Na lavičce pod přístřeškem sedí místní bezdomovec. Přežil zimu 2018/2019? Dožije se dokončení další etapy Velkého městského okruhu a nových pod-mostů?

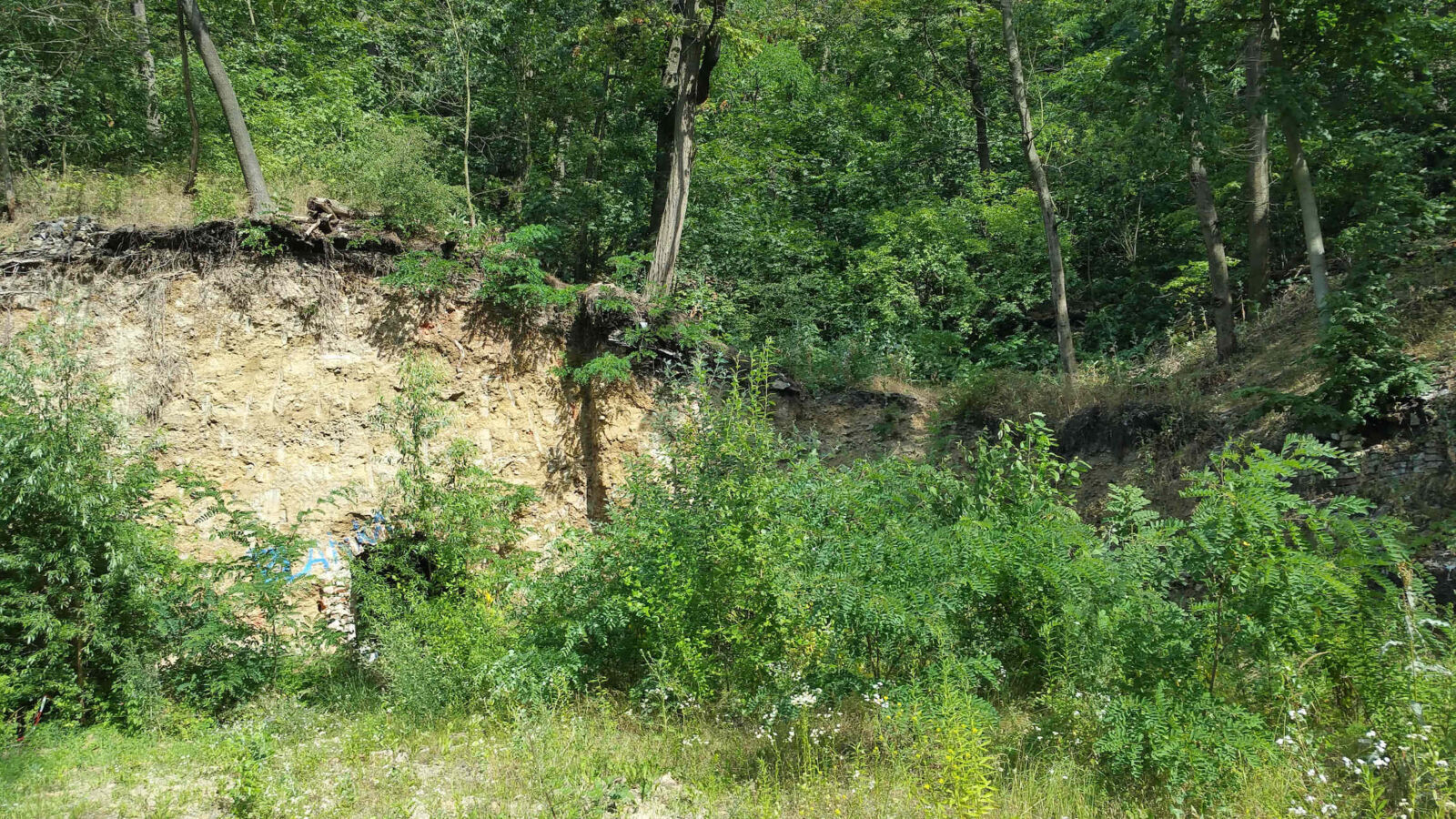

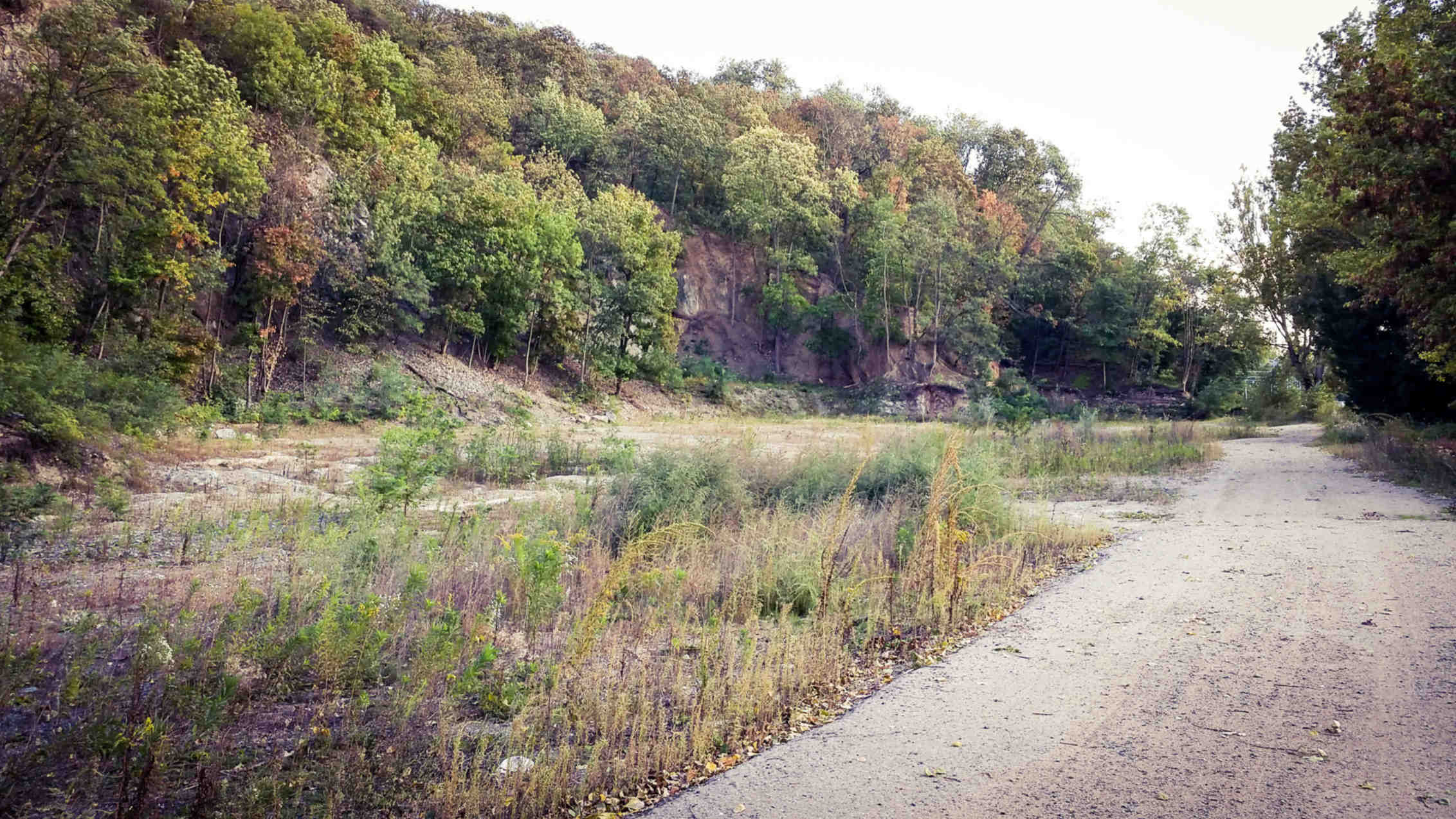

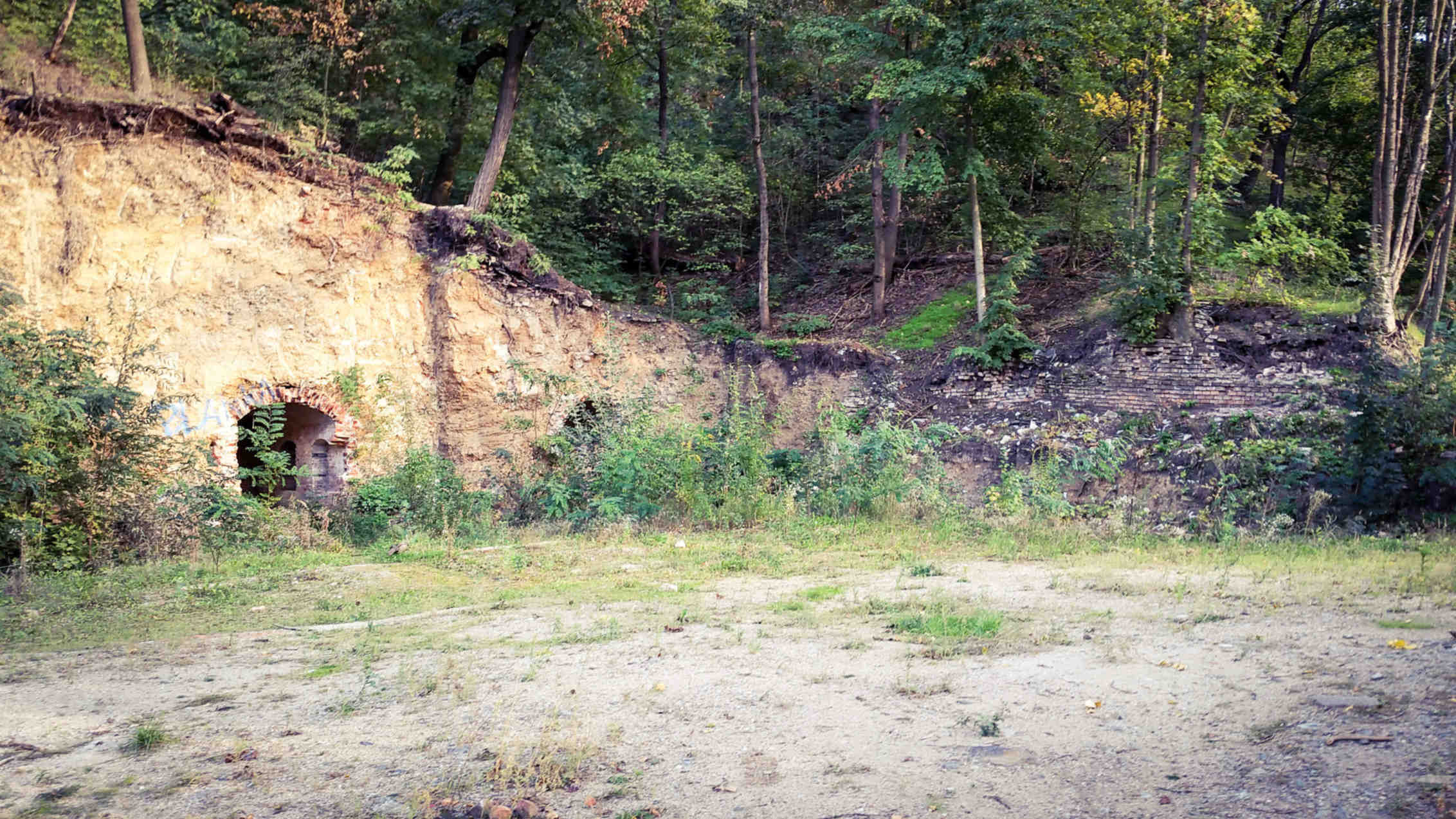

Kamenolom
